पाकिस्तान बना रहा सिंधु नदी पर बड़ा बांध, क्यों झेलना पड़ रहा अपने लोगों का विरोध? Last Updated: September 16, 2025, 17:57 IST Diamer Bhasha Dam: पाकिस्तान सिंधु नदी पर खैबर पख्तूनख्वा में एक विशाल बांध बना रहा है. इस डायमर-भाषा बांध परियोजना का स्थानीय लोग विरोध कर रहे हैं. जानिए क्या है इसकी वजह. इस बांध का निर्माण पिछली सरकार के कार्यकाल में 2020 में शुरू हुआ था. Diamer Bhasha Dam: पाकिस्तान के पास विशाल जल संसाधन हैं. जिसका यदि ठीक ढंग से उपयोग किया जाए तो देश की दो सबसे गंभीर समस्याओं का समाधान हो सकता है: सस्ती बिजली का उत्पादन और बंजर भूमि को उत्पादक कृषि क्षेत्रों में बदलना. इन प्राकृतिक संसाधनों के बावजूद जल संसाधन प्रबंधन के प्रति पाकिस्तान का नजरिया लापरवाह रहा है. इस पृष्ठभूमि में खैबर पख्तूनख्वा में बीच सिंधु नदी पर डायमर-भाषा बांध आशा की किरण बनकर उभरता है.
लेकिन पाकिस्तान की सबसे महत्वाकांक्षी जल विद्युत परियोजना डायमर-भाषा बांध की प्रगति बाधित होने का खतरा पैदा हो गया है. एक सप्ताह से अधिक समय से गिलगित-बाल्टिस्तान और देश के बाकी हिस्सों के बीच पाकिस्तान के प्रमुख संपर्क मार्ग काराकोरम राजमार्ग (केकेएच) का एक महत्वपूर्ण खंड पूरी तरह से ठप पड़ा हुआ है. ऊपरी कोहिस्तान के एक गांव हरबन में स्थानीय लोग बांध के विरोध में प्रदर्शन कर रहे हैं. जिससे यह संकट अब गंभीर हो गया है. इस विरोध प्रदर्शन की वजह विशाल बांध के लिए ली गई भूमि के मुआवजे और स्थानीय समुदाय का पुनर्वास है. जिसकी वजह से हजारों लोग प्रभावित हो रहे हैं.
ये भी पढ़ें- क्या बंगाल में अंग्रेजों को खुश करने के लिए हुई थी पहली दुर्गा पूजा, प्लासी के युद्ध से क्या था कनेक्शन
विरोध क्यों कर रहे हैं स्थानीय लोग?
‘द एक्सप्रेस ट्रिब्यून’ की रिपोर्ट के अनुसार लगातार सातवें दिन हरबन के निवासियों ने गिलगित-बाल्टिस्तान को खैबर-पख्तूनख्वा से जोड़ने वाले प्रमुख बिंदु हरबन नाला पर काराकोरम राजमार्ग को अवरुद्ध कर दिया है. नाकेबंदी के कारण सैकड़ों ट्रक और यात्री वाहन फंस गए हैं, जिससे व्यापार और यात्रा पूरी तरह ठप हो गई है. प्रदर्शनकारी नेता नियामत खान ने कहा, “हमारी जमीन जब्त कर ली गई, लेकिन मुआवजा अन्यायपूर्ण था और इसमें काफी देरी हुई.” प्रदर्शनकारियों ने जल एवं विद्युत विकास प्राधिकरण (WAPDA) और प्रांतीय प्रशासन पर उचित भुगतान के वादे पूरे करने में विफल रहने का आरोप लगाया.
जमीन का 3 अरब रुपये बकाया
अधिकारियों के अनुसार जमीन मालिकों पर लगभग 3 अरब पाकिस्तानी रुपये बकाया हैं. इसमें से लगभग 2 अरब पाकिस्तानी रुपये कोहिस्तान के डिप्टी कमिश्नर के खाते में पहले ही जमा कर दिए गए हैं, जबकि बाकी रकम अधिकारियों के अनुसार जरूरी कानूनी औपचारिकताओं के कारण लंबित है. प्रदर्शनकारियों ने इन स्पष्टीकरणों को खारिज कर दिया है और तत्काल और पूर्ण मुआवजे की मांग पर अड़े हैं. उनका तर्क है कि वर्षों की देरी और अपर्याप्त दरों के कारण प्रभावित परिवारों को अपना जीवन फिर से शुरू करने के लिए संघर्ष करना पड़ रहा है.
खत्म हो रहा है जरूरी सामान
गतिरोध जारी रहने के कारण जरूरी सामान खत्म होने लगा है. भोजन, दवाइयां और अन्य सामान ले जा रहे ट्रक नाकेबंदी के दोनों ओर रुके हुए हैं. प्याज और टमाटर जैसी जल्दी खराब होने वाली वस्तुएं दुर्लभ होती जा रही हैं, जिससे कीमतों में तेजी से वृद्धि हो रही है. मुख्य राजमार्ग अवरुद्ध होने के कारण, ट्रांसपोर्टरों को बाबूसर दर्रे से होकर अपना रास्ता बदलना पड़ रहा है, जो एक लंबा और अधिक महंगा वैकल्पिक मार्ग है. परिवहन की बढ़ी हुई लागत ने पहले से ही आर्थिक तंगी से जूझ रहे इस क्षेत्र में मुद्रास्फीति को और बढ़ा दिया है.
किस जगह है यह बांध

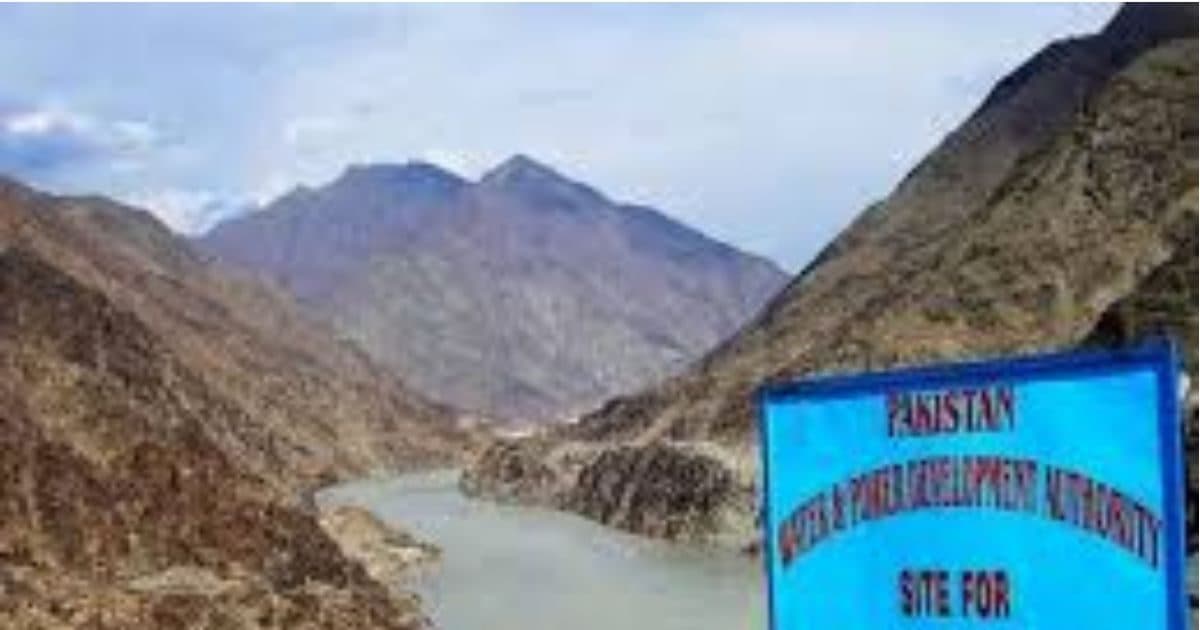

डायमर-भाषा बांध सिंधु नदी पर स्थित है, जो खैबर-पख्तूनख्वा में कोहिस्तान जिले और गिलगित-बाल्टिस्तान में डायमर जिले के बीच की सीमा पर स्थित है. पास की बस्ती भाषा के नाम पर रखा गया यह स्थल चिलास से लगभग 40 किलोमीटर नीचे की ओर तथा पाकिस्तान के सबसे महत्वपूर्ण जलाशयों में से एक तारबेला बांध से लगभग 315 किलोमीटर दूर है. पूरा होने पर, डायमर-भाषा दुनिया का सबसे ऊंचा रोलर-कॉम्पैक्टेड कंक्रीट (आरसीसी) बांध होगा, जिसकी प्रस्तावित ऊंचाई 272 मीटर होगी. इससे 200 वर्ग किलोमीटर क्षेत्र में एक विशाल जलाशय बनेगा, जिसमें 81 लाख एकड़ फीट (एमएएफ) पानी जमा हो सकेगा.
ये भी पढ़ें- Punjab Deras: पंजाब में डेरों का राज, यह आस्था है या बदलते धार्मिक समीकरणों की कहानी
2020 में शुरू हुआ था निर्माण कार्य
इस बांध का निर्माण पिछली सरकार के कार्यकाल में 2020 में शुरू हुआ था. हालांकि फाइनेंस महत्वपूर्ण पहलू को हल किए बिना जल्दबाजी में निर्माण शुरू करने के निर्णय के परिणामस्वरूप गंभीर चुनौतियां उत्पन्न हुई हैं. शुरुआत में बांध की लागत 479 अरब रुपये आंकी गई थी, जिसमें से 120 अरब रुपये केवल भूमि अधिग्रहण के लिए आवंटित किए गए थे. आज, देरी, कुप्रबंधन और दूरदर्शिता की कमी के कारण लागत बढ़कर 1,400 अरब रुपये हो गई है. खर्चों में यह वृद्धि खराब नियोजन के एक व्यापक पैटर्न को दर्शाती है, जहां कार्यान्वयन में देरी और अनावश्यक नौकरशाही बाधाएं महत्वपूर्ण बुनियादी ढांचा परियोजनाओं की लागत को बढ़ा देती हैं.
बिजली और सिंचाई के लिए मिलेगा पानी
वित्तीय बाधाओं के बावजूद डायमर-भाषा बांध पाकिस्तान की दीर्घकालिक जल और खाद्य सुरक्षा के लिए बेहद जरूरी बना हुआ है. पूरा होने पर यह बांध न केवल 4,500 मेगावाट बिजली पैदा करेगा, बल्कि सिंचाई और पेयजल के लिए आवश्यक 81 लाख एकड़ फीट अतिरिक्त पानी भी संग्रहित करेगा. दो भूमिगत बिजलीघरों की योजना बनाई गई है – मुख्य बांध के दोनों ओर एक-एक – जिनमें प्रत्येक में छह टर्बाइन होंगे.इस परियोजना से 1.23 मिलियन एकड़ कृषि भूमि की सिंचाई में मदद मिलेगी जिससे पाकिस्तान के कृषि उत्पादन को मजबूती मिलेगी.
अब तक 78.5 बिलियन रुपये खर्च
यह बांध बाढ़ के पानी के प्रबंधन और भविष्य में आने वाली बाढ़ के खतरों को कम करने में सहायक होगा. जिसने ऐतिहासिक रूप से पाकिस्तान के कृषि और आवासीय क्षेत्रों पर कहर बरपाया है. आज तक WAPDA ने इस क्षेत्र में पुनर्वास, बुनियादी ढांचे के उन्नयन और सामाजिक विकास परियोजनाओं पर 78.5 बिलियन पाकिस्तानी रुपये खर्च किए हैं. इनमें स्कूलों, अस्पतालों और चिलास कैडेट कॉलेज जैसी सुविधाओं का निर्माण शामिल है. जिसका निर्माण 2.1 बिलियन पाकिस्तानी रुपये की लागत से किया गया है.
भारत ने किया इसका विरोध
हालांकि भारत ने इस बांध का कड़ा विरोध किया है, क्योंकि यह गिलगित-बाल्टिस्तान में बनाया जा रहा है जो कि भारत का एक क्षेत्र है. गिलगित-बाल्टिस्तान पूर्व रियासत जम्मू और कश्मीर का हिस्सा है. नई दिल्ली ने बार-बार कहा है कि निर्माण कार्य जारी रखने का पाकिस्तान का निर्णय भारत की संप्रभुता का उल्लंघन है.
